- La segunda etapa de desagüe avanza según lo programado; Aproximadamente el 20% completado
- La puesta en marcha de la fundición de cobre más grande de África comenzará a principios de noviembre
- Kipushi produjo un récord de 57.200 toneladas de zinc en el tercer trimestre de 2025, un aumento trimestral del 37%
- La primera producción de platino-paladio-níquel-oro-rodio-cobre de la Fase 1 de Platreef se espera para el cuarto trimestre de 2025; Desarrollo de la fase 2 en marcha
- Ivanhoe Mines publicará los resultados financieros del segundo trimestre de 2025 tras el cierre del mercado el 29 de octubre; organizan una conferencia telefónica para inversores el 30 de octubre
El copresidente ejecutivo de Ivanhoe Mines (TSX: IVN) (OTCQX: IVPAF), Robert Friedland, y la presidenta y directora ejecutiva, Marna Cloete, anunciaron hoy los resultados de producción del tercer trimestre de la compañía y una actualización de las actividades operativas y del proyecto.
Durante el tercer trimestre, los concentradores de las Fases 1, 2 y 3 de Kamoa-Kakula molieron un total de 3,46 millones de toneladas de mineral, produciendo 71.226 toneladas de cobre. La producción de cobre en lo que va del año totalizó 316.393 toneladas. Se mantiene la guía de producción de 370,000 toneladas a 420,000 toneladas de cobre en concentrado, y se espera la extracción de áreas de mayor ley en el lado occidental de la mina Kakula a partir de mediados de noviembre.
Las actividades de desagüe de la segunda etapa están completas en más del 20%, y los niveles de agua subterránea en el lado este de la mina Kakula han disminuido en más de 20 metros desde principios de septiembre. Se espera que la deshidratación de la segunda etapa se complete a fines de noviembre.
La puesta en marcha de la fundición está programada para comenzar a principios de noviembre, ya que la instalación de una unidad de suministro de energía ininterrumpida (UPS) de 60 MW está a punto de completarse. El UPS protegerá el complejo de fundición de posibles interrupciones de energía durante el período de aceleración.
Las tasas de producción de Kipushi mejoraron notablemente durante el trimestre tras la finalización del programa de descongestión en agosto. En el tercer trimestre, el concentrador Kipushi molió un récord de 168.862 toneladas de mineral con una ley media de molido del 37,8%, produciendo un récord de 57.200 toneladas de zinc en concentrado. La producción trimestral récord representó un aumento del 37% en comparación con el segundo trimestre de 2025.
Se espera que las operaciones de la Fase 1 en la mina Platreef comiencen en breve, y se espera que la primera alimentación de mineral en el concentrador se realice en las próximas semanas. El trabajo de desarrollo del proyecto en la expansión de la Fase 2 ya está en marcha, con el nombramiento del contratista de ingeniería, adquisiciones y gestión de la construcción (EPCM) en el cuarto trimestre. La primera producción del concentrador de la Fase 2 está prevista para el cuarto trimestre de 2027.
El fundador y copresidente Robert Friedland comentó: «Nuestros esfuerzos de recuperación en la mina Kakula están avanzando bien debido a la ejecución excepcional de nuestros equipos operativos bajo un plan de acción decisivo implementado por nuestro equipo de gestión y empleados de empresas conjuntas. Estamos en camino de restaurar Kamoa-Kakula a sus niveles anteriores de producción de cobre a medida que rehabilitamos los trabajos existentes y desarrollamos nuevas áreas de alta ley en este yacimiento de mineral de primer nivel. Los conocimientos recopilados durante los esfuerzos de deshidratación se combinarán con los aportes de nuestro equipo de expertos independientes de clase mundial para diseñar un plan minero actualizado que trazará el brillante futuro de Kamoa-Kakula como productor líder en la industria del cobre.
«Este trimestre debería marcar un punto de inflexión en las operaciones, ya que anticipamos leyes más altas en el lado occidental de Kakula a partir del próximo mes, con la extracción selectiva de los trabajos existentes en el lado este de Kakula planificada a partir del primer trimestre de 2026. También estamos a punto de iniciar operaciones en la fundición de cobre directa a blíster más grande y ecológica de África, lo que se espera que genere menores costos en efectivo a medida que completemos su aceleración.
«Además, estamos muy emocionados por la inminente primera producción en la mina Platreef, que está programada para finales de este mes. Dado el aumento de los precios y el interés en los metales del grupo del platino, estamos poniendo en línea el próximo gran complejo de metales preciosos del mundo en un momento excepcionalmente oportuno. La importante dotación de níquel, cobre y oro de Platreef lo convierte en uno de los productores escalables y de menor costo de platino, paladio, níquel, oro, rodio y cobre de nuestro planeta … y ya estamos trabajando en una expansión de la Fase 2 que impulsará a Platreef a uno de los 10 principales productores a nivel mundial».

En preparación para el calentamiento de la fundición de cobre de última generación de Kamoa-Kakula, de 500.000 toneladas por año, directa a blíster, un operador supervisa un ejercicio de capacitación sobre las cucharas de blíster del horno de limpieza de escoria.
Resumen de los datos de producción trimestral de Kamoa-Kakula
3.º trimestre de 2024 | 4.º trimestre de 2024 | 1.º trimestre de 2025 | 2.º trimestre de 2025 | 3.º trimestre de 2025 | |||||
Fase 1 y 2 | |||||||||
Toneladas de mineral molido (000 toneladas) | 2,215 | 2,329 | 2,211 | 1,991* | 1,838 | ||||
Grado de alimentación del mineral procesado (% de cobre) | 4.86% | 5.08% | 5.01% | 4.12%* | 2.50% | ||||
Recuperación de cobre (%) | 86.6% | 87.0% | 88.3% | 85.4%* | 81.3% | ||||
Cobre en concentrado producido (toneladas) | 94,214 | 102,042 | 97,575 | 71,401* | 37,744 | ||||
Fase 3 | |||||||||
Toneladas de mineral molido (000 toneladas) | 1,050 | 1,326 | 1,512 | 1,631 | 1,618 | ||||
Grado de alimentación del mineral procesado (% de cobre) | 2.64% | 2.82% | 2.76% | 2.92% | 2.44% | ||||
Recuperación de cobre (%) | 79.9% | 85.1% | 85.1% | 85.5% | 84.2% | ||||
Cobre en concentrado producido (toneladas) | 22,099 | 31,777 | 35,545 | 40,608 | 33,522 | ||||
Fase combinada 1, 2 y 3 | |||||||||
Toneladas de mineral molido (000 toneladas) | 3,266 | 3,655 | 3,723 | 3,622 | 3,456 | ||||
Grado de alimentación del mineral procesado (% de cobre) | 4.14% | 4.26% | 4.10% | 3.58% | 2.47% | ||||
Recuperación de cobre (%) | 85.3% | 86.6% | 87.4% | 85.4% | 82.7% | ||||
Cobre en concentrado producido (toneladas) | 116,313 | 133,819 | 133,120 | 112,009 | 71,266 |
Los datos en rojo denotan un récord
trimestral*La producción de las fases 1 y 2 se vio afectada en el segundo trimestre por la actividad sísmica en la mina Kakula, como se anunció el 20 de mayo de 2025.
Las leyes de cabeza de Kakula mejorarán en el cuarto trimestre de 2025 a medida que las actividades de desagüe abran áreas mineras de mayor ley
Durante el tercer trimestre, los concentradores de las Fases 1, 2 y 3 molieron 3,46 millones de toneladas de mineral, produciendo 71.226 toneladas de cobre. La producción total de cobre en lo que va del año es de 316.393 toneladas.
Como se anunció el 11 de junio de 2025, las operaciones mineras en el lado occidental de la mina Kakula se reiniciaron el 7 de junio de 2025. Desde mediados de junio, la tasa de extracción ha aumentado a una tasa promedio de 350.000 toneladas por mes (4,2 millones de toneladas sobre una base anualizada). Para ayudar con el aumento de las tasas de extracción desde el lado occidental de la mina Kakula, la ley de corte se ha reducido a 1.5% de cobre (anteriormente 2.0%).
La minería en el lado occidental de la mina Kakula se ha centrado en áreas de mayor elevación en el norte y suroeste, donde las leyes de cobre son más bajas que las del centro de mayor ley, que actualmente está sumergido. A partir de mediados de noviembre, las cuadrillas mineras planean avanzar hacia el centro del lado occidental de la mina Kakula, mejorando las leyes de cabeza a entre 3.5% y 4.5%.
Los concentradores de la Fase 1 y 2 continuarán procesando mineral del lado occidental de la mina Kakula, así como las reservas de superficie, hasta el primer trimestre de 2026, cuando se agoten las reservas. A partir de entonces, comenzará la minería selectiva dentro de los trabajos existentes en el lado este de la mina Kakula, lo que aumentará la producción de las áreas de mayor ley en el lado occidental de Kakula para respaldar mejores tasas de minería subterránea.
El concentrador de la Fase 3 molió 1,62 millones de toneladas de mineral en el tercer trimestre, produciendo 33.522 toneladas de cobre. Por segundo trimestre consecutivo, el concentrador de la Fase 3 promedió una tasa de molienda equivalente a 6,5 millones de toneladas anualizadas, que es un 30% más alta que la capacidad de diseño de 5,0 millones de toneladas por año. La ley de alimentación trimestral promedio para el concentrador de la Fase 3 fue de 2.44% de cobre. La ley de corte también se redujo a 1.5% de cobre en la mina Kamoa para lograr tasas de extracción más altas, proporcionando suficiente alimentación para el concentrador de la Fase 3 y alimentación suplementaria para los concentradores de la Fase 1 y 2. En el futuro previsible, se espera que la ley de alimentación en el concentrador de la Fase 3 continúe promediando aproximadamente 2.5% de cobre.
La segunda etapa de desagüe de la mina Kakula avanza según lo previsto en más del 20%
Las cuatro bombas sumergibles de alta capacidad de la Etapa Dos se pusieron en marcha en el transcurso de dos semanas entre finales de agosto y mediados de septiembre. Las cuatro bombas funcionan a una velocidad total de diseño de aproximadamente 2.600 litros por segundo. Incluyendo las estaciones de bombeo móviles de la Etapa Uno ubicadas bajo tierra, la tasa de bombeo total en la mina Kakula tiene el potencial de bombear hasta 6.400 litros por segundo, o 550 megalitros por día, sujeto al acceso subterráneo disponible.
El desagüe de la Etapa Dos de la mina Kakula está completo en más del 20% y se espera que se complete a fines de noviembre de 2025, momento en el que se prevé que el nivel del agua subterránea esté cerca del fondo de los pozos de desagüe de la Etapa Dos.
Hasta la fecha, se han rehabilitado aproximadamente 13 kilómetros de desarrollo lateral. A medida que el nivel del agua disminuye, los equipos mineros se centran principalmente en rehabilitar las unidades de acceso necesarias para reposicionar la infraestructura de bombeo subterráneo de la Etapa Uno, así como el acceso hacia las estaciones de bombeo de la Etapa Tres, que actualmente están sumergidas.
El bombeo de la Etapa Tres completará el desagüe restante por debajo del nivel del agua accesible por las bombas sumergibles de alta capacidad de la Etapa Dos, como se muestra en la Figura 1. Los equipos mineros esperan comenzar a obtener acceso a la infraestructura de bombeo existente de la Etapa Tres a partir de noviembre. Cada estación de bombeo se reacondicionará y se volverá a poner en marcha con nuevos motores de bombeo e infraestructura eléctrica asociada. Se espera que el bombeo de la Etapa Tres se complete en el primer trimestre de 2026.
Vista aérea mirando hacia el sur sobre los dos sitios adyacentes donde se instalaron las cuatro bombas sumergibles de alta capacidad de la Etapa Dos, en pares, en la parte inferior de dos pozos existentes de 400 metros de profundidad.

Figura 1. Un esquema de la disminución proyectada en los niveles de agua subterránea en la mina Kakula desde finales de septiembre (azul claro) hasta finales de noviembre de 2025 (azul oscuro). Se espera que el desagüe de toda la mina Kakula se complete en febrero de 2026.
El agua bombeada desde la mina Kakula se alimenta a los estanques de sedimentación cercanos. Se espera que la segunda etapa de desagüe de la mina Kakula se complete a fines de noviembre de 2025.
Los dos sitios donde se encuentra la infraestructura de desagüe de la Etapa Dos. Ambos sitios se establecieron, con toda la infraestructura de bombeo instalada y puesta en marcha en solo 6 semanas.
La planificación y programación de la mina está muy avanzada para respaldar el aumento de las actividades mineras subterráneas de las minas Kakula y Kamoa, con el objetivo a mediano plazo de devolver la tasa de molienda a 17 millones de toneladas por año y, en última instancia, apuntar a una producción anualizada de cobre de más de 550,000 toneladas
La guía de producción de cobre para 2026 y 2027 se publicará una vez que se haya completado una inspección física suficiente de las áreas recién deshidratadas de la mina Kakula. Se espera que el nuevo plan de vida útil de la mina se publique en el primer trimestre de 2026.

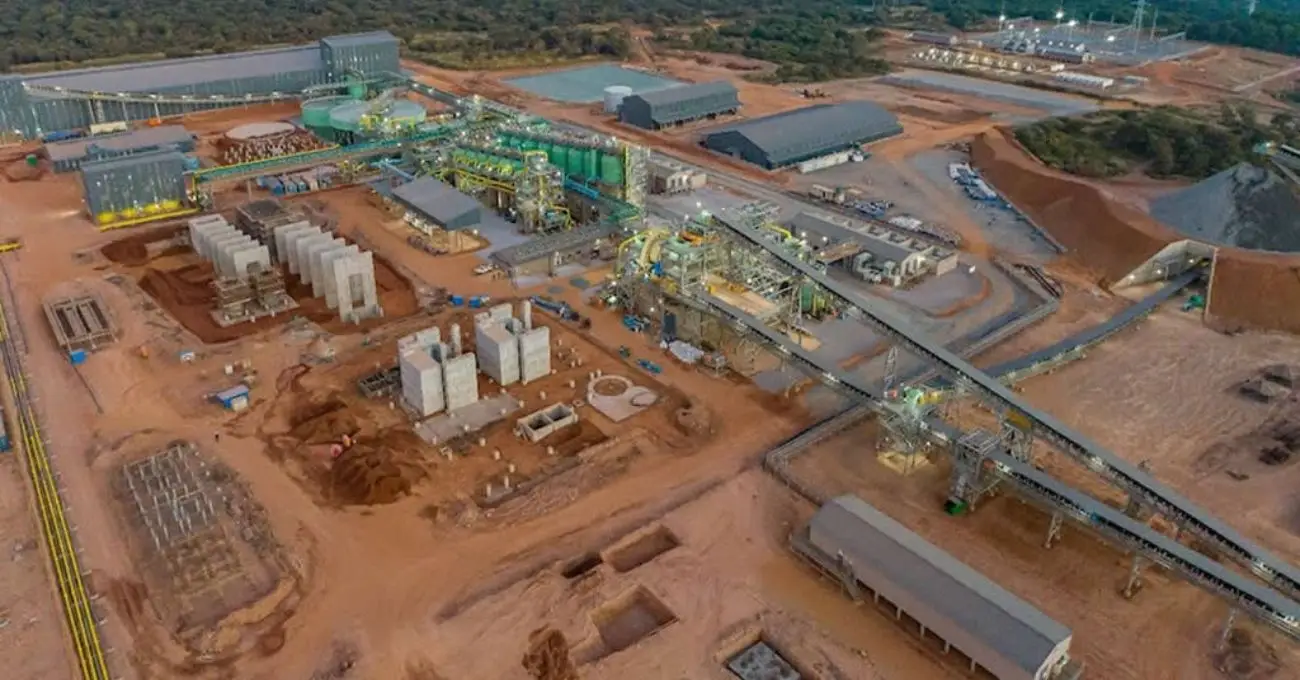

La puesta en marcha de la fundición está prevista para principios de noviembre; Instalación a punto de completarse de una instalación de suministro de energía ininterrumpida de 60 megavatios, alimentada por batería
Se espera que el calentamiento de la fundición de cobre directa a blíster en el sitio de Kamoa-Kakula comience a principios de noviembre de 2025. El equipo de gestión de Kamoa-Kakula espera priorizar el procesamiento de todos los concentrados producidos por los concentradores de la Fase 1, 2 y 3 a través de la fundición en el sitio, y cualquier exceso de concentrado continúa siendo tratado por encargo en la cercana Fundición de Cobre de Lualaba (LCS), en Kolwezi.
La puesta en marcha de la fundición comenzará a medida que la instalación de la instalación del sistema de alimentación ininterrumpida (UPS) se acerque a finales de este mes. El UPS de 60 MW está diseñado para proporcionar hasta 2 horas de energía de respaldo instantánea a la fundición, protegiendo la operación de las fluctuaciones de voltaje en la red de la RDC. Además del UPS, hay otros 60 MW de capacidad de generador de respaldo diésel dedicado.
Hay suficiente inventario de concentrado de cobre en el sitio para la puesta en marcha de la fundición a principios de noviembre. Al 30 de septiembre de 2025, el inventario de cobre en concentrado no vendido de Kamoa-Kakula totalizaba 59,000 toneladas, que incluyen 7,300 toneladas ubicadas en LCS. La primera alimentación de concentrado en la fundición se espera aproximadamente de cuatro a seis semanas después de que comience el calentamiento.

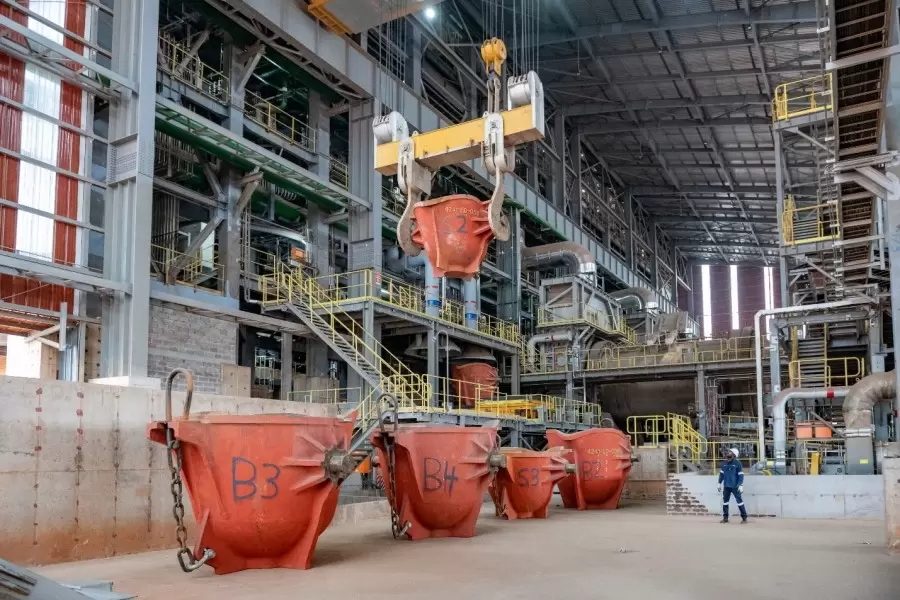

Los miembros del equipo de fundición están inspeccionando la planta de ácido sulfúrico antes del calentamiento del horno. Se espera que la fundición produzca hasta 700.000 toneladas anuales de ácido sulfúrico de alta resistencia, que tiene una gran demanda en todo el cinturón de cobre de África Central.
El concentrador Kipushi produjo un récord de 52.700 toneladas de zinc en el tercer trimestre de 2025, tras la finalización del programa de eliminación de cuellos de botella, que se entregó por debajo del presupuesto y antes de lo previsto
Resumen de los datos de producción trimestral de Kipushi
3.º trimestre de 2024 | 4.º trimestre de 2024 | 1.º trimestre de 2025 | 2.º trimestre de 2025 | 3.º trimestre de 2025 | |
Concentrador Kipushi | |||||
Toneladas de mineral molido (toneladas) | 108,065 | 119,619 | 151,403 | 153,342 | 168,862 |
Grado de alimentación del mineral procesado (% de zinc) | 32.12 | 31.72 | 32.16 | 33.37 | 37.81 |
Recuperación de zinc (%) | 75.78 | 85.07 | 87.93 | 85.22 | 89.36 |
Zinc en concentrado producido (toneladas) | 18,946 | 32,490 | 42,736 | 41,788 | 52,700 |
Los datos en rojo denotan un récord trimestral
La producción de zinc del concentrador Kipushi mejoró notablemente durante la segunda mitad del tercer trimestre, con múltiples récords alcanzados. La mejora en las tasas de producción se atribuyó a la finalización del programa de eliminación de cuellos de botella, así como a las actualizaciones de la separación de medios densos (DMS) aguas arriba del concentrador. Ambos flujos de trabajo se completaron en agosto.
Los trabajos de ingeniería en el programa de descongestión comenzaron en septiembre de 2024 para aumentar la tasa de rendimiento de la concentradora en un 20%, de 800.000 a 960.000 toneladas de mineral al año. El programa de eliminación de cuellos de botella se completó a principios de agosto, tanto antes de lo previsto como por debajo del presupuesto. A mediados de agosto se completó una parada planificada de siete días del concentrador para poner en marcha el equipo de descongestión recién instalado y las actualizaciones del circuito DMS.
Desde entonces, se han logrado múltiples récords de concentradores en la segunda mitad del tercer trimestre. A finales de agosto se produjo un récord de 6.064 toneladas de zinc en concentrado durante 7 días, lo que equivale a una tasa de producción anual de más de 315.000 toneladas de zinc, después de tener en cuenta la disponibilidad. Mantener esta tasa de producción convertiría a la mina Kipushi en la cuarta operación minera de zinc más grande del mundo.
A pesar de la mejora de las tasas de producción, las operaciones continúan viéndose afectadas por la inestabilidad de la red. Se están instalando seis megavatios adicionales de capacidad de generador de respaldo y se pondrán en marcha en las próximas semanas. Los nuevos generadores aumentarán la potencia total de respaldo en el sitio a 20 megavatios, suficiente para mantener la continuidad operativa durante los períodos de inestabilidad de la red.
Además de entregar el programa de eliminación de cuellos de botella antes de lo previsto y por debajo del presupuesto, el equipo del proyecto Kipushi lo ha hecho con un historial de seguridad líder en la industria. Durante la construcción del concentrador Kipushi, que comenzó en septiembre de 2022 y se completó en junio de 2024, así como el programa de eliminación de cuellos de botella recientemente completado, el equipo del proyecto en Kipushi no registró una sola lesión con tiempo perdido (LTI). Este es un logro sobresaliente e increíblemente raro de la industria.
La producción total del año hasta la fecha del concentrador Kipushi es de 137.224 toneladas de zinc en concentrado. Tras la mejora de las tasas de producción del programa de descongestión recientemente completado, la guía de producción de Kipushi para 2025 se mantiene sin cambios entre 180.000 y 240.000 toneladas de zinc.
Temwani Nyirenda, técnico de minería de Kingki, está realizando el mantenimiento programado de un Epiroc Scooptram en el taller subterráneo de Kipushi.
Se espera la primera producción del concentrador de la Fase 1 de la mina Platreef en las próximas semanas
El equipo del proyecto Ivanplats está casi listo para la primera alimentación de mineral en el concentrador de la Fase 1 de la mina Platreef, que se completó según lo programado en junio de 2024 y se ha mantenido bajo un programa regular de cuidado y mantenimiento. La primera alimentación de mineral de platino-paladio-níquel-oro-rodio-cobre en el concentrador de la Fase 1 se espera para fines de octubre.
Como se anunció el 8 de mayo de 2025, el desarrollo subterráneo del yacimiento grueso y de alta ley Flatreef de platino-paladio-níquel-oro-rodio-cobre, en el nivel de 850 metros, comenzó el 30 de abril de 2025. Desde entonces, se ha completado un total de 165 metros de desarrollo de arrecifes en mineral, y del total de 17.125 toneladas de mineral volado, 10.215 toneladas de mineral han sido sacadas a la superficie. El desarrollo de arrecifes en el nivel de 750 metros también ha comenzado recientemente. El mineral de desarrollo continúa siendo elevado a la superficie a través del Pozo # 1 y almacenado en pilas de almacenamiento de superficie. Las reservas de mineral de desarrollo alimentarán el concentrador de la Fase 1 de 0,8 Mtpa durante las etapas iniciales de aceleración.
El equipamiento del pozo #3 continúa progresando bien y está programado para completarse en el primer trimestre de 2026. Se espera que la parada de pozos largos (minería de producción) comience en el segundo trimestre de 2026, una vez que el pozo #3 esté en marcha y esté listo para izar.
El programa de perforación de delineación subterránea, que comenzó el año pasado antes del desarrollo de los primeros bloques de mineral de pozo largo, ha progresado muy bien con un total de 16,110 metros perforados hasta la fecha. Todos los ensayos se reconcilian bien con los modelos geológicos y el plan de la mina de Ivanplats.
La contratación continúa antes del aumento de la Fase 1, con una plantilla total de Ivanplats que asciende ahora a más de 2.200 empleados y contratistas, de los cuales más del 70% son locales y el 26% son mujeres. La fuerza laboral continuará creciendo ya que el equipo del proyecto ha comenzado recientemente el trabajo de desarrollo en la Fase 2.
Desarrollo del proyecto de expansión de la Fase 2 en marcha, con el objetivo de completarlo en el cuarto trimestre de 2027
El equipo de ingeniería del proyecto Ivanplats ya ha comenzado a trabajar en el desarrollo de la Fase 2, y la expansión del concentrador está prevista para completarse en el cuarto trimestre de 2027. También se espera que el contratista EPCM para el concentrador de la Fase 2 de 3,3 millones de toneladas por año sea designado en el cuarto trimestre de 2025, y que los movimientos de tierra en el sitio adyacente al concentrador de la Fase 1 comiencen poco después.
Además, el casco de hormigón del pozo #2 ya está terminado, y la expansión del pozo a un diámetro de 10 metros comenzará tras el nombramiento del contratista en el primer trimestre de 2026. La perforación del pozo #2 a su diámetro inicial de 3,1 metros se completó en el cuarto trimestre de 2024.
Vista aérea del sitio de la mina Platreef, con los pozos # 1, # 2 y # 3 (centro), el recorrido de las pilas de almacenamiento de la superficie de la mina (arriba a la izquierda) y la instalación de relaves de pila seca (arriba a la derecha).
El concentrador de la Fase 1 de 0,8 Mtpa de la mina Platreef en primer plano con la infraestructura central del sitio de la mina y los bastidores del pozo en el fondo. El concentrador de Fase 2 de 3,3 Mtpa se colocará junto al concentrador de Fase 1
Ivanhoe Mines publicará los resultados financieros del tercer trimestre de 2025 después del cierre del mercado el 29 de octubre y organizará una conferencia telefónica para inversores el 30 de octubre de 2025
Ivanhoe Mines informará sus resultados financieros del tercer trimestre de 2025 y una actualización detallada de sus operaciones después del cierre del mercado el miércoles 29 de octubre de 2025.
La compañía planea realizar una conferencia telefónica con inversores para discutir los resultados financieros del segundo trimestre al día siguiente, el jueves 30 de octubre de 2025. Los detalles de la llamada se compartirán más cerca de la fecha.
Una grabación de audio de la conferencia telefónica, junto con diapositivas de presentación de apoyo, estará disponible en el sitio web de Ivanhoe Mines en www.ivanhoemines.com.
Después de su emisión, los estados financieros y las deliberaciones y análisis de la administración estarán disponibles en www.ivanhoemines.com y www.sedarplus.ca.
Personas calificadas
Las divulgaciones de naturaleza científica o técnica en el Complejo de Cobre Kamoa-Kakula, la Mina Platreef y la Mina Kipushi en este comunicado de prensa, han sido revisadas y aprobadas por Steve Amos, quien es considerado, en virtud de su educación, experiencia y asociación profesional, una Persona Calificada bajo los términos de NI 43-101. El Sr. Amos no se considera independiente según NI 43-101, ya que es el Vicepresidente Ejecutivo de Proyectos de Ivanhoe Mines. El Sr. Amos ha verificado dichos datos técnicos divulgados en este comunicado de prensa.
Ivanhoe ha preparado un informe técnico independiente que cumple con NI 43-101 para el Complejo de Cobre Kamoa-Kakula, la Mina Platreef y la Mina Kipushi, cada uno de los cuales está disponible en el sitio web de la compañía y bajo el perfil SEDAR+ de la compañía en www.sedarplus.ca
