(Argentina) Lithium Americas anuncia 40.000 TPA estudio de factibilidad para Proyecto Cauchari-Olaroz litio

Lithium Americas Corp. (TSX: LAC) (NYSE: ALC) ( «Lithium Americas» o la «Compañía») se complace en ofrecer los resultados de una 40.000 toneladas por año ( “TPA”) estudio de factibilidad definitivo ( “ 40.000 tpa DFS «o‘DFS’) en el proyecto Cauchari-Olaroz litio (» Cauchari-Olaroz «o el‘proyecto’), actualmente en construcción en la provincia de Jujuy, Argentina. Cauchari-Olaroz es 100% propiedad de Minera Exar SA (“ Minera Exar “), una empresa conjunta 50/50 entre Lithium Americas y litio Co., Ltd. Ganfeng (” Ganfeng litio “). Lithium Americas y Ganfeng litio han autorizado Minera Exar para proceder con el plan para producir 40.000 tpa de batería- carbonato de calidad de litio“Li 2 CO 3”) como se indica en el DFS.

A menos que se indique lo contrario, todas las cifras están expresadas en dólares americanos ( «$») y se reportan en base a proyectos de capital 100%.

Destacados:

– 40.000 tpa de Li 2 CO 3 producción durante 40 años. Actualización de la Reserva Mineral apoya la producción anual de más de 40.000 tpa de la batería Li-calidad 2 CO 3 por 40 años.
– costo de capital de construcción de $ 565 millones. Los costos de capital incluyen la construcción de una contingencia, más de $ 200 millones en capital ya comprometidos en los contratos y órdenes de compra de los cuales $ 105 millones en el capital gastaron al 30 de junio, el año 2019.
– Los costos de operación de $ 3,576 / t para el carbonato de litio batería de calidad. Los costos de operación reflejan optimizaciones proceso diseñado para lograr consistentemente las especificaciones de pureza más estrictos actualmente requeridos por los clientes materiales de la batería.
– Totalmente financiado a la producción. Lithium Americas 50% de cuota de Minera Exar se espera estar totalmente financiado, con $ 221 millones disponibles bajo líneas de crédito y préstamos de la Compañía y producto neto de la inversión en el proyecto $ 160 millones para el Ganfeng litio.
– En primer lugar la producción dirigida a principios de 2021. La construcción del proyecto de 40.000 toneladas por año está en marcha y se espera que esté terminado a finales de 2020 con la primera producción que se espera a principios de 2021.
– conferencia telefónica. Conferencia telefónica programada para el martes 1 de octubre de, 2019 a 9:00 AM ET para discutir los resultados de la DFS y los desarrollos recientes de la compañía.

Los resultados de la DFS se proporcionan en la Tabla 1 en base a proyectos de capital 100%:

«Con la construcción en marcha y financiación en su lugar, los resultados de los 40.000 tpa DFS apoya aún más Cauchari-Olaroz como fuente escalable, de alta pureza de carbonato de litio para los clientes materiales de la batería“, comentó Jon Evans, Presidente y CEO de Lithium Americas “. Estamos agradecidos por el arduo trabajo del equipo de Minera Exar, el apoyo del gobierno de Jujuy, y nuestro socio de joint venture 50/50, Ganfeng litio, por sus contribuciones financieras y técnicas para optimizar el diseño del proceso y asegurar equipo clave para la planta de carbonato de litio “.

«Minera Exar está comprometido a construir Cauchari-Olaroz a ser uno de los proyectos de litio más ambientalmente responsable a nivel mundial“, comentó Gabriel Rubacha, CEO de Minera Exar. “El 40.000 tpa DFS representa la primera de las inversiones futuras potenciales a largo plazo en Caucharí- Olaroz en beneficio de las comunidades locales, los empleados y la provincia de Jujuy “.

detalles del proyecto

Cauchari-Olaroz se encuentra en la provincia de Jujuy, en el noroeste de Argentina. El proyecto se encuentra en el salar de Olaroz y salar de Cauchari, adyacente a las instalaciones de Olaroz Orocobre Ltd., que ha estado en producción desde 2015. El proyecto está bien servida por infraestructura cercana incluyendo las principales carreteras pavimentadas que conectan con el puerto de Antofagasta en Chile, una línea de transmisión de alta tensión, un proyecto adyacente 300MW solar y una tubería de gas.

En 2012, Minera Exar concedido un derecho condicional a Jujuy Energía y Minería Sociedad del Estado ( “JEMSE”), una compañía de inversión de energía minería y la propiedad del gobierno de la Provincia de Jujuy en Argentina, para adquirir una participación del 8,5% en Minera Exar y proporcionar servicios de gestión según sea necesario para desarrollar el proyecto.

El 40.000 tpa DFS incluye un probado comercialmente tecnología convencional, el procesamiento de salmuera optimizado desde el salar en asociación con Ganfeng de litio para producir la batería calidad Li 2 CO 3 que se puede utilizar para satisfacer las especificaciones de los productores de materiales de la batería en la fabricación de cátodo y electrolito para baterías de iones de litio. El DFS sigue el estudio 2.017 viabilidad sobre un 25,000 tpa Li 2 CO 3 proyecto ( “25,000 tpa DFS”).

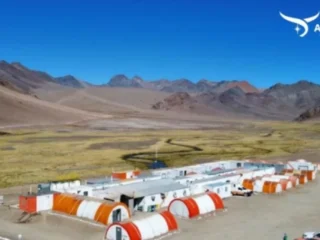

Minera Exar tiene más de 250 empleados y aproximadamente 500 contratistas en el proyecto. La construcción está programada para ser completada a finales de 2020.

La construcción de los estanques de evaporación comenzó en Q1 2018 y es aproximadamente 60% completado. Brine de pozos de producción comenzó a llenar estanques en Q4 2018. El proceso de purificación de encalado a los estanques que se espera que comience en Q2 2020.

Una cantidad significativa de plomo largo tiempo la compra de equipos y contratos de construcción se han concedido. Contratistas para la producción de pozos, estanques y revestimientos, obra civil (carreteras y plataformas de pozos), campamento permanente, obras de hormigón y acero estructural (edificios) están comprometidos en el sitio del proyecto. Se espera que los componentes de los equipos de la planta de carbonato de litio a comenzar a llegar al lugar a finales de este año.

permitiendo

Una actualización del “Informe de Impactos Ambientales para la Explotación” de Cauchari-Olaroz fue aprobado por la provincia de Jujuy en 2017 que proporciona todos los permisos necesarios para apoyar a los 25.000 tpa DFS. En conformidad con los requisitos provinciales, una actualización fue presentada en agosto de 2019 y actualmente está siendo evaluado por la Provincia Jujuy para expandir la capacidad de producción inicial de 40.000 tpa de Li 2 CO 3. Esta actualización incluye estudios ambientales complementarios e información recogidos durante los dos años anteriores, así como los cambios en la descripción del proyecto para reflejar el actual plan de desarrollo y aumento de la capacidad de producción.

Proceso de salmuera

El proceso presentado en el 40,000 tpa DFS sigue estándares de la industria: el bombeo de la salmuera del salar, concentrando la salmuera a través de los estanques de evaporación, y con lo que el concentrado de salmuera a través de un proceso hidrometalúrgico y purificación extractiva para producir baterías de calidad Li 2 CO 3. El proceso de actualización se ha perfeccionado y optimizado el uso de los resultados de laboratorio y pruebas a escala piloto por Minera Exar, Ganfeng litio y proveedores de equipos con experiencia en la fabricación de los equipos industriales que Ganfeng litio utiliza para la producción de productos de alta pureza.

Una tasa de evaporación promedio de 6.05 mm por día (2.157 mm por año) se utilizó como criterio para diseñar el sistema de estanque. La tasa corresponde a tasas de evaporación medidos observados en el sitio donde se encuentran los estanques. En la velocidad de evaporación demostrado, el área total de la evaporación requerida para producir 40.000 tpa de Li 2 CO 3 es de 1.200 ha (12 km 2) e incluye asignaciones para la cosecha sal y trabajos de mantenimiento. Los estanques están diseñados con revestimientos de múltiples capas que consisten en un material a base de polímero y ropa de cama granular de ingeniería. Los estanques de evaporación han sido diseñados con un fondo plano para la recolección eficiente y una profundidad salmuera superficial para mejorar la evaporación y con el objetivo de permitir la recolección sal eficiente utilizando equipos comercialmente comprobada empleado en operaciones chilenas.

El CO 3 proceso de recuperación Li 2 de la salmuera ha sido diseñado para lograr los requisitos de calidad del cliente. Este sistema es robusto y ha sido diseñado para producir un producto de calidad constante independientemente de los cambios estacionales en la composición de salmuera en los estanques.

El proceso elimina las impurezas clave de la salmuera concentrada en los estanques antes de la producción de alta pureza Li 2 CO 3 en la planta. El proceso utiliza una combinación de procesos estándar de la industria que se han ajustado para la química específica de la salmuera en el salar. Estos pasos extraen los contaminantes en un bajo impacto, el orden rentable mientras se recupera el agua dulce de la salmuera para su uso en el proceso. El Li 2 CO 3 precipitación se controla cuidadosamente para formar un cristal de alta pureza de Li 2 CO 3 que luego puede ser lavado, secado y micronizado para cumplir con los tamaños de partícula requeridos desde el espacio de almacenamiento de energía.

El proceso ha sido diseñado para minimizar el uso de energía y agua dulce. Todo salmuera y el agua utilizada se recicla varias veces y se limpia todo el proceso. La energía se recupera internamente entre varias corrientes de proceso y servicios públicos que garantizan un consumo eficiente y optimizado. Esto se espera que resulte en la producción ambientalmente responsable de productos químicos de litio de alta pureza.

Costos de operacion

Las estimaciones de los costos de capital de operación y de construcción han sido revisados y confirmados por Andeburg Consulting Services Inc. ( “ACSI”), de conformidad con NI 43-101 Normas de Divulgación de los Proyectos Mineros. Las estimaciones de los costos del proyecto se basan en un tipo de cambio de 45: 1 pesos por dólar estadounidense. A pesar de la reciente depreciación en pesos argentinos, Minera Exar no espera un impacto material en las estimaciones de costo de capital de operación y como se presentan en dólares estadounidenses.

Las estimaciones de los costos de operación en los 40.000 tpa DFS han aumentado en comparación con los 25.000 tpa DFS principalmente como resultado de un aumento t $ 824 / en los costes de reactivos. El mayor uso de reactivo refleja cambios en los procesos diseñados para lograr consistentemente más estrictas especificaciones de impurezas bajos de clientes materiales de la batería.

Los costos operativos promedio se calcularon para una instalación con una producción de 40.000 toneladas por año de batería calidad Li 2 CO 3 y se presentan en la Tabla 2 a continuación.

Los costos de capital

El costo de capital total de construcción se estima en $ 565 millones de inclusivo de una contingencia $ 39 millones y inclusivo de $ 105 millones en costos de capital incurridos antes del 30 de junio de 2019. Teniendo en cuenta que la construcción del proyecto ya está en marcha, con muchos contratos clave y órdenes de compra ya adjudicados y en ejecución incluyendo el equipo de proceso, se espera que el nivel de confianza para ser aproximadamente ± 10%. Minera Exar no espera ningún impacto significativo en los costos de capital como resultado de las normas de cambios recientes y controles promulgadas por el Gobierno argentino.

Con un aumento del 33% en los costes de capital de los 25.000 DFS tpa publicados en 2017, el 40000 tpa DFS soporta un aumento del 60% en la capacidad de producción. Gran parte del aumento de la estimación del costo de capital es el resultado de un aumento en el tamaño de los equipos, la infraestructura, los pozos y las tuberías sin ningún cambio importante en el diseño del estanque en construcción. El aumento de los costos en los estanques corresponde al trabajo electromecánico adicional no incluido previamente en el 25.000 tpa DFS.

Estimaciones detalladas de los costos de capital se presentan sobre una base de equidad proyecto de 100% en la Tabla 3 y son exclusivos de impuestos sobre el valor añadido ( “IVA”), otros impuestos, costos de capital de trabajo y pre-producción.



El requisito de capital de mantenimiento se estima en un promedio adicionales de $ 7,2 millones por año (aproximadamente $ 180 / t Li2CO3 producido).

Economía proyecto

Los resultados financieros se derivan de los insumos en base a un programa de producción anual incluido en el 40.000 tpa DFS al 30 de junio de 2019. El análisis contenido en el DFS excluye $ 105 millones en costos de capital a fondo perdido a partir del 30 de junio de 2019, que se incluyen en el estimación del costo total de construcción de $ 565 millones.

A Li 2 CO 3 precio de $ 8.000 / t y $ 10.000 / t se asume para 2021 y 2022, respectivamente, para reflejar las condiciones del mercado a corto plazo. Una producción de la rampa hasta horario de 15.250 t y 36.000 t se asumió en 2021 y 2022, respectivamente. Se espera Cauchari-Olaroz para lograr una tasa de producción de 40.000 toneladas por año de Li 2 CO 3 antes del final de 2022 con una producción de 40.000 toneladas por año en 2023-2060.

El análisis de sensibilidad de los resultados económicos no apalancadas para los 40.000 tpa de Li 2 CO 3 en un período de funcionamiento de 40 años se resumen en las Tablas 4 y 5 e informó sobre la base de proyectos de capital 100%.



Estimación de la Reserva Mineral

Montgomery & Associates Inc. ( «Montgomery») estaba comprometido para actualizar las reservas de mineral en salmuera para varias áreas dentro del Salar de Cauchari y Salar de Olaroz en conformidad con las directrices para el litio salmueras establecido por el Instituto Canadiense de Minería, Metalurgia y petróleo (CIM 2012). Los autores de la DFS creen que la Reserva Mineral estimación conservadora ha sido modelada y representa una reserva probada para el año 1 a 5 de la escala completa de bombeo de pozos de extracción y una reserva probable de 6 a 40 años de extracción a gran escala del campo de pozos de bombeo.

Reservas Minerales para Cauchari-Olaroz tienen una fecha de vigencia de 7 de mayo de 2019. Las reservas minerales se resumen en la Tabla 6 y se presentan sobre una base de equidad proyecto de 100%.



Mineral estimación de recursos

Dado que la fecha efectiva de la anterior Mineral Estimación de Recursos (13 de febrero, 2019), los resultados de perforación más profunda y el muestreo ha permitido para la conversión parcial del volumen de acuífero recurso inferido en la unidad hidroestratigráfica actualizado ( “HSU”) modelo a medidos e indicados el volumen de recursos acuíferos más profundos de la HSUS. La Actualización Mineral Estimación de Recursos en el, y la clasificación medidos, indicados recurso mineral inferido (CIM, 2014) para el litio se basa en la cantidad total de litio en salmuera que es teóricamente drenable desde el volumen de acuífero a granel.

Recursos minerales para Cauchari-Olaroz tienen una fecha de vigencia de 7 de mayo de 2019. Los recursos minerales se resumen en la Tabla 7 y se presentan sobre una base de equidad proyecto de 100%.



Responsabilidad ambiental y Beneficios Sociales

Responsabilidad ambiental
Minera Exar se centra en el desarrollo de Cauchari-Olaroz para estar entre los proyectos de litio más ambientalmente responsables a nivel mundial. Fuente principal El proceso de energía está diseñado para ser evaporación solar que resulta en una baja huella de carbono en general. Además, los requisitos de agua de proceso son bajos en relación a otros procesos de producción de carbonato de litio, y el agua de proceso se obtienen de acuíferos que que no cumplen cumpla con los estándares de agua potable. El objetivo de Minera Exar es continuar explorando maneras de reducir aún más la huella ambiental del Proyecto y producir el litio más ambientalmente responsable posible.

Beneficios económicos y sociales
El DFS destaca el empleo sustanciales y beneficios económicos para los empleados de Minera Exar, las comunidades locales y los gobiernos provinciales y federales. El proyecto está proporcionando muchos puestos de trabajo durante la construcción y desarrollo y se espera que proporcione nuevas oportunidades a largo plazo como el Proyecto sigue creciendo.

Beneficios económicos y ampliada de Cauchari-Olaroz proyecto incluyen (en base a 40.000 tpa DFS y $ 12.000 / t Li 2 CO 3 a largo plazo):
– Aumento de los impuestos federales y provinciales – totales por $ 4,2 mil millones para la vida de la mina (o $ 114 millones por año)
– Aumento de pagos de derechos de regalías y mineras
– Aumento de impuestos sobre el empleo
– La ampliación de las actuales oportunidades de empleo con más de 700 empleados y contratistas de Minera Exar
– La ampliación de las relaciones con las comunidades locales con al menos un proyecto de vida 40 años
Liquidez

Al 30 de junio de 2019, $ 460 millones del total de los costos de capital de construcción de $ 565 millones se quedan. A más de 100 $ millones en impuestos esperados e IVA reembolsable se requiere antes de la producción. Minera Exar espera financiar los costes restantes a la producción con las aportaciones de capital y préstamos de Lithium Americas y Ganfeng litio y $ 195 millones en el capital en el balance general de Minera Exar que incluyen los ingresos netos de la inversión en el proyecto $ 160 millones para el Ganfeng litio. Lithium Americas 50% de participación de todos los fondos adicionales necesarios para el inicio de la producción, incluyendo capital de trabajo, se espera que sea financiado en su totalidad, con $ 221 millones en líneas de crédito y préstamos disponibles.

Cronología

El calendario de construcción Cauchari-Olaroz está dirigido a seguir:

  • Q1 2018 – La construcción comenzó en los primeros estanques de evaporación
  • Q4 2018 – comenzó a llenar primero estanque de evaporación con salmuera
  • Q2 2019 – Comenzó la obra civil y edificación para la erección planta de carbonato de litio
  • Q4 2019 – Proceso de llegada del equipo al sitio comienza
  • Q2 2020 – Completar la construcción de estanques y proceso de encalado a los estanques comienza
  • Q3 2020 – completa del campo de pozos de producción
  • Q4 2020 – litio planta de carbonato de terminación mecánica
  • Puesta en marcha y producción de primera – principios de 2021
  • 2022 – Full tasa de producción de 40.000 toneladas por año alcanzaron

Report Presentación

La compañía tiene previsto presentar un informe técnico 43-101 norma NI que resume la DFS en SEDAR y en el sitio web de la Compañía dentro de los 45 días.

Las personas cualificadas

El DFS fue preparado de acuerdo con las normas NI 43-101 de Montgomery, Ausenco y ACSI en conjunto con un equipo de consultores reconocidos a nivel mundial. Las personas calificadas independientes que conducen al equipo de consultores son:

– Daniel Weber, PG, geocientífico profesional de Estados Unidos y hidrogeólogo con Montgomery, y es un miembro registrado de la Sociedad de Minería, Metalurgia y Exploración (SME). El Sr. Weber es una de las personas calificadas independientes que firman la DFS.
-. Ernie Burga, P. Eng, un ingeniero profesional canadiense registrada en la Ingenieros Profesionales de Ontario es una de las personas calificadas independientes que firman el SSE en el ACSI.
-. David Burga, P. Geo, geocientífico profesional canadiense registrada con la Asociación de Profesionales Geocientíficos de Ontario es una de las personas calificadas independientes que firman el SSE en el ACSI.
– Sanford, Tony, un científico registrada del Consejo Sudafricano para las profesiones científicas Naturales (SACNASP) es la persona cualificada independiente de firmar el informe de Ausenco Perú SAC
– Wayne Genck, un ingeniero PhD Ingeniería Química y miembro del Instituto Americano de Ingenieros Químicos y la Sociedad Química Americana. El Dr. Genck tiene 40 años de experiencia en los Estados Unidos y en el extranjero y es una persona independiente cualificada según se define en NI 43-10 l.

Cada una de las personas calificadas mencionados anteriormente ha revisado y aprobado la información científica y técnica en este comunicado de prensa.

Más información sobre el proyecto, incluyendo una descripción de las hipótesis clave, parámetros, la descripción de los métodos de muestreo, verificación de datos y programas de QA / QC, métodos relativos a los recursos y las reservas y los factores que pueden afectar a estas estimaciones se incluirá en el informe técnico que resume la DFS que estará disponible en SEDAR y en el sitio web de la Compañía dentro de los 45 días siguientes a la fecha de este comunicado de prensa.

Conferencia de llamadas y Webcast

Lithium Americas será el anfitrión de una conferencia telefónica y la transmisión en vivo el martes 1 de octubre de, 2019 a 9:00 AM ET para analizar la evolución y los resultados de la DFS reciente de la compañía.

La transmisión en vivo se puede acceder a través del siguiente enlace:
https://event.on24.com/wcc/r/2099232/57153658E393C371DD436A5117EF9F8B

También se invita a los analistas e inversores a participar y hacer preguntas utilizando la marcación de los números siguientes:

Toronto: +1 416 764 8659
Vancouver: +1 778 383 7413
De América del Norte al número gratuito: +1 888 664 6392

La conferencia telefónica estará disponible para su reproducción en el sitio web de Lithium Americas.

Acerca de Lithium Americas:

Lithium Americas posee una participación de 50% en el proyecto de litio Cauchari-Olaroz en construcción en Jujuy, Argentina. Lithium Americas a través de una subsidiaria de propiedad total, litio Nevada Corp., propietaria del 100% del proyecto de litio Thacker Pass situado en Nevada y el mayor depósito de litio conocido en los Estados Unidos. La compañía cotiza en la Bolsa de Valores de Toronto y en la Bolsa de Nueva York, bajo el símbolo “ALC”.

Para más información contactar con:

Lithium Americas Corp.

Relaciones con inversionistas

Suite 300 – 900 West Hastings Street

Vancouver, BC, V6C 1E5

Teléfono: 778-656-5820

E-mail: ir@lithiumamericas.com

Página web: www.lithiumamericas.com

Las declaraciones y la información prospectiva

Este comunicado de prensa contiene “información a futuro” y “declaraciones prospectivas” (las que nos referimos colectivamente como información prospectiva) bajo las disposiciones de la legislación de valores aplicable. La información prospectiva se puede identificar por el uso de palabras tales como buscar”,‘pretende’,‘planea’,‘continúa’,‘estima’,‘espera’,‘puede’,‘hará’,‘proyectar’,“ predecir”,‘proponer’,‘potencial’,‘objetivo’,‘pretende’,‘podría’,‘podría’,‘debería’,‘cree’,‘programado’,‘aplicar’y palabras o expresiones similares. Todas las declaraciones, que no sean declaraciones de hechos históricos, son a futuro información. Ejemplos de información prospectiva en este comunicado de prensa incluyen, sin limitación, con respecto a los siguientes asuntos o expectativas de la empresa relativas a las mismas: el éxito del desarrollo del proyecto; gastos de capital y programas, costos operativos, que sostienen los requerimientos de capital, después de que el VAN de impuestos y los análisis de sensibilidad, los flujos de efectivo y el EBITDA; estimaciones de recursos y reservas minerales; el desarrollo de los recursos minerales y reservas minerales; la regulación gubernamental de las operaciones de minería y tratamiento bajo regímenes gubernamentales y fiscales; precio futuro de las materias primas, incluyendo litio; realización de los recursos minerales y las estimaciones de reservas minerales, incluyendo si alguna vez se desarrollarán los recursos minerales en las reservas de minerales e información y suposiciones subyacentes relacionados con dichos servicios; sincronización y la cantidad de la producción futura; los tipos de cambio de divisas y tipos de interés; el resultado esperado y el momento de los estudios ambientales y solicitudes de permisos y otros asuntos ambientales y sociales; gastos previstos a realizar por la Sociedad; plazos, el costo, la cantidad, la capacidad y la calidad de los productos de la producción en el Proyecto; éxito de las operaciones de la calidad de copropiedad de riesgo compartido; capacidad de producir alta calidad carbonato de litio grado batería; y la capacidad para lograr eficiencias en costos de capital.

La información prospectiva puede implican riesgos conocidos y desconocidos, incertidumbres y suposiciones que pueden causar que los resultados o el rendimiento reales de la compañía difieran materialmente. Esta información refleja la visión actual de la Compañía con respecto a eventos futuros y se basa necesariamente en un número de supuestos que, aunque consideradas razonables por la Compañía de hoy, están inherentemente sujetas a incertidumbres y contingencias significativas y, en consecuencia, la Compañía no puede asegurar que estas suposiciones y expectativas resulten ser correctas. Con respecto a la información a futuro incluidas en este comunicado de prensa, la compañía ha hecho suposiciones con respecto a, entre otras cosas: las tendencias tecnológicas actuales; la relación comercial entre la Sociedad y Ganfeng de litio; capacidad de financiar, avanzar en el desarrollo del proyecto; la capacidad de operar de una manera segura y efectiva; incertidumbres relacionadas con la recepción y el mantenimiento de la minería, la exploración, permisos o aprobaciones ambientales y de otro tipo en Argentina; demanda de litio; impacto de la creciente competencia en el negocio de litio, incluyendo la posición competitiva de la empresa en la industria; condiciones económicas generales; estabilidad y soporte de entorno legislativo, reglamentario y comunidad en la jurisdicción en la que opera; y las estimaciones de los cambios en los precios de mercado para el litio y los productos básicos; exploración, desarrollo y costos de construcción para el proyecto; estimaciones de recursos y reservas minerales, incluyendo si alguna vez se desarrollarán los recursos minerales en reservas minerales; fiabilidad de los datos técnicos; calendario y los resultados de las actividades de construcción de exploración, desarrollo y anticipado; La capacidad de alcanzar la producción comercial; y la precisión de las estimaciones presupuestarias y de la construcción.

La información prospectiva también implica riesgos conocidos y desconocidos que pueden causar que los resultados reales difieran materialmente, estos riesgos incluyen, entre otros: el Proyecto no puede ser desarrollado como estaba previsto, y existe incertidumbre en cuanto a si alguna vez habrá producción en el Proyecto ; sobrecostos; los precios de mercado que afectan el desarrollo del proyecto; riesgos asociados con los arreglos co-propiedad; riesgos con la capacidad de asegurar con éxito una financiación adecuada; riesgos para el crecimiento de los mercados de litio; precios de litio; incapacidad para obtener requiere permisos gubernamentales y que las operaciones pueden estar limitados por las limitaciones impuestas por el gobierno; riesgo tecnológico; incapacidad para lograr y gestionar el crecimiento esperado; el riesgo político asociado con operaciones en el extranjero, incluidos los acuerdos de co-propiedad con socios extranjeros domiciliados; emergentes y en desarrollo los riesgos de mercado; riesgos asociados con no tener experiencia en la producción; riesgos operacionales; cambios en las regulaciones gubernamentales; cambios en los requisitos ambientales; la imposibilidad de obtener o mantener licencias, permisos o autorizaciones; riesgo de seguro; recepción y seguridad de los títulos de propiedad minera y el riesgo de tenencia de mineral; los cambios en los parámetros del proyecto; incertidumbres relacionadas con la estimación de recursos y reservas minerales, incluyendo las incertidumbres con respecto a supuestos implícitos en dichas estimaciones; si los recursos minerales volverá a ser convertidos en reservas minerales; oposición al desarrollo del Proyecto; falta de reglas de unificación y de gestión de depósito; riesgo de acceso a la superficie; ,, perforación o procesamiento de problemas técnicos geológicos; responsabilidades y riesgos; riesgos para la salud y seguridad; resultados inesperados; clima impredecible; retrasos imprevistos; reducción de la demanda de litio; incapacidad para generar operaciones rentables; convenios restrictivos en instrumentos de deuda; riesgos de propiedad intelectual; dependencia de personal clave; monedas y tasas de interés fluctuaciones; y la volatilidad de las condiciones generales del mercado y de la industria. Los riesgos adicionales, suposiciones y otros factores se exponen en el análisis de la gestión de la discusión de la Sociedad y de forma más reciente información anual, cuyas copias están disponibles en SEDAR en www.sedar.com .

Aunque la Compañía ha intentado identificar los riesgos y los supuestos importantes, dadas las incertidumbres inherentes a dicha información a futuro, puede haber otros factores que causan que los resultados difieran materialmente. La información prospectiva se hace a partir de la fecha del presente y la Compañía no tiene intención, y renuncia expresamente a cualquier obligación de actualizar o revisar la información hacia el futuro contenida en este comunicado de prensa, excepto cuando sea requerido por la ley. En consecuencia, se advierte que no deben confiar indebidamente en la información prospectiva lectores.

Medidas financieras no IFRS

EBITDA promedio ( “EBITDA”) y VPN son medidas financieras no-IFRS y no tienen ningún significado estandarizado de acuerdo a ellos, y como resultado, pueden no ser comparables con los presentados por otras cuestiones. Tal como se usa en este documento, EDBITA excluye de las “ganancias netas” (que es una medida financiera IFRS): gasto por impuesto sobre la renta, los gastos financieros y el agotamiento, depreciación y amortización. La dirección cree que el EBITDA es un indicador valioso de la capacidad de la Minera Exar para generar liquidez mediante la producción de flujo de caja operativo para financiar las necesidades de capital de trabajo, obligaciones de deuda, el servicio y los gastos de capital del fondo. La administración considera que el VAN es un indicador útil de la rentabilidad y el valor económico de un proyecto. La dirección utiliza el EBITDA y el VPN para estos fines. Cada uno también se utilizan con frecuencia por los inversores y analistas a efectos de valoración para determinar el valor total aproximado de una empresa. Se advierte a los lectores que el EBITDA no debe interpretarse como una alternativa a las ganancias netas o de otros indicadores de dinero en efectivo, determinado de conformidad con las IFRS.
