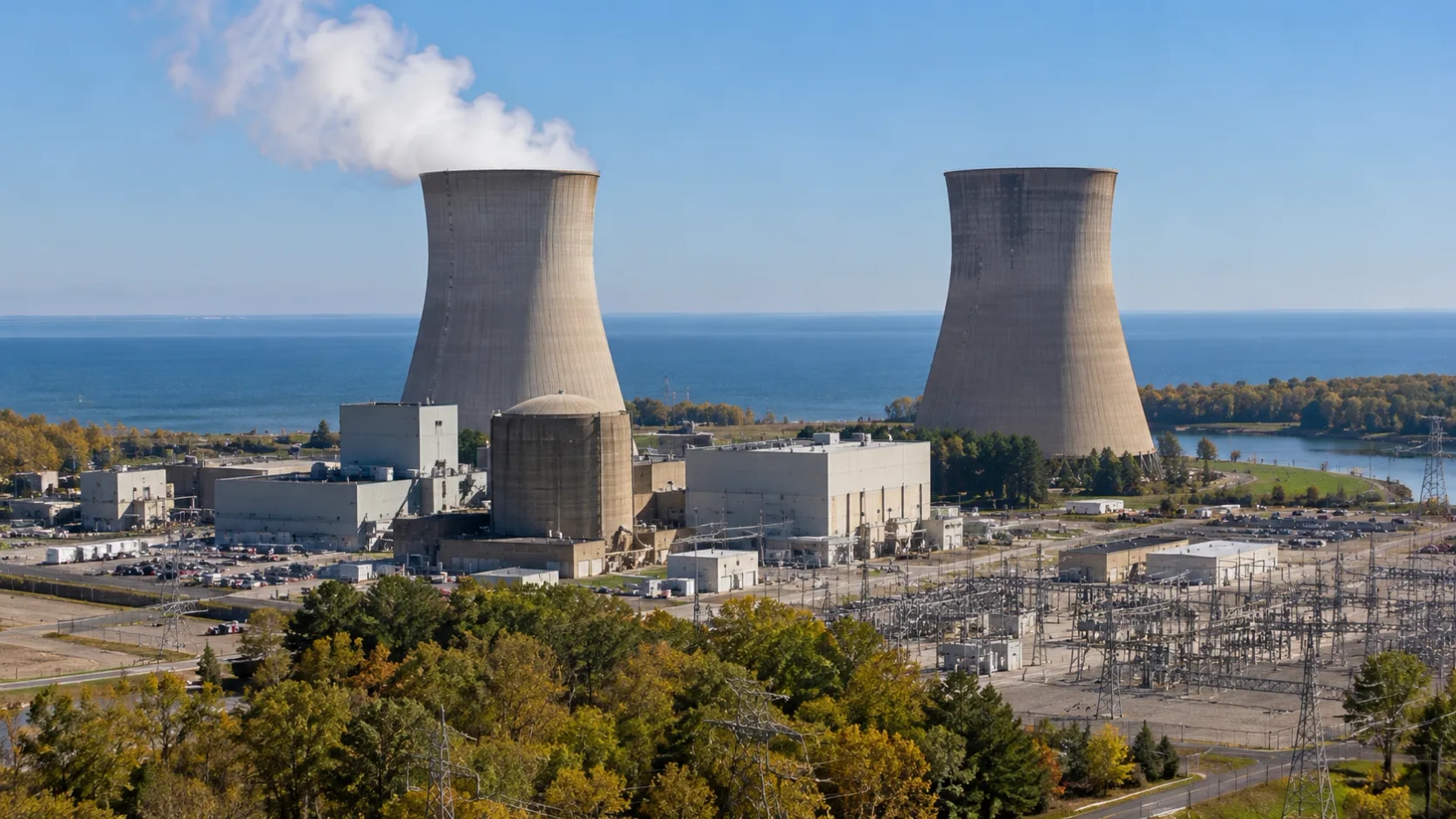

El Departamento de Energía anunció un compromiso de préstamo condicionado para modernizar tres centrales nucleares en Ohio y Pensilvania. Los proyectos permitirían incorporar 433 MW adicionales y mantener cerca de 4.000 MW de capacidad existente, aunque el financiamiento todavía no ha sido desembolsado.
El Departamento de Energía de Estados Unidos (DOE) anunció el 5 de octubre de 2026 un compromiso de préstamo condicionado de hasta US$4.200 millones para Vistra, una de las principales compañías generadoras de electricidad del país. Los recursos permitirían financiar la modernización y ampliación de capacidad de tres centrales nucleares existentes, con el objetivo de incorporar 433 megavatios (MW) adicionales al sistema eléctrico sin construir nuevos reactores.
La iniciativa contempla inversiones en las centrales Beaver Valley, en Pensilvania, y Davis-Besse y Perry, en Ohio. En conjunto, estas instalaciones representan aproximadamente 4 gigavatios (GW) de capacidad nuclear que el Gobierno estadounidense busca preservar y reforzar frente al crecimiento de la demanda eléctrica.
El compromiso fue anunciado por la Oficina de Financiamiento para el Dominio Energético del DOE (Office of Energy Dominance Financing) y todavía debe superar una serie de verificaciones técnicas, legales, ambientales y financieras.
Los US$4.200 millones constituyen un monto máximo de financiamiento propuesto, no un préstamo definitivamente formalizado ni dinero ya transferido a Vistra.
Tres centrales nucleares concentrarán las inversiones
El programa está dirigido a instalaciones que actualmente suministran electricidad al sistema de interconexión PJM, uno de los principales mercados eléctricos de Estados Unidos.
Las centrales involucradas son:
- Beaver Valley, Pensilvania: ubicada aproximadamente 48 kilómetros al noroeste de Pittsburgh, dispone de dos reactores y una capacidad de generación de 1.872 MW.
- Davis-Besse, Ohio: situada cerca de Oak Harbor, junto al lago Erie, opera un reactor con una capacidad aproximada de 908 MW.
- Perry, Ohio: localizada al noreste de Cleveland, también junto al lago Erie, cuenta con un reactor y una capacidad cercana a 1.268 MW.
Las tres instalaciones reúnen una capacidad nominal aproximada de 4.048 MW.
El Departamento de Energía estima que las obras permitirán mantener operativa esta infraestructura, cuya generación es equivalente al consumo eléctrico de más de tres millones de hogares estadounidenses.
El programa también contempla una opción para financiar futuras ampliaciones en la central Comanche Peak, ubicada en Texas y operada por Vistra.
Sin embargo, esa posibilidad no constituye una inversión aprobada ni forma parte de las tres centrales consideradas para aportar los 433 MW adicionales anunciados.
Cómo aumentar la generación nuclear sin construir reactores
La principal característica técnica del programa es que utiliza un procedimiento denominado aumento de potencia de reactores nucleares, conocido internacionalmente como power uprate.
Este mecanismo permite incrementar la electricidad generada por una central mediante modificaciones en los equipos y sistemas existentes.
Dependiendo de las características del reactor, las intervenciones pueden considerar mejoras en turbinas, generadores, bombas, transformadores, sistemas de refrigeración e instrumentación.
En determinados casos también pueden utilizarse configuraciones diferentes de combustible nuclear, dentro de las condiciones autorizadas por los organismos reguladores.
El objetivo consiste en aprovechar márgenes de diseño y capacidad disponibles en instalaciones que ya cuentan con infraestructura de generación, conexión eléctrica y sistemas de operación.
Esto permite aumentar la potencia sin construir un reactor completamente nuevo, aunque no elimina la necesidad de realizar inversiones importantes en ingeniería, equipos y seguridad.
La Comisión Reguladora Nuclear de Estados Unidos (NRC) establece diferentes categorías de aumento de potencia según su magnitud y complejidad.
Las ampliaciones más exigentes pueden requerir modificaciones sustanciales en turbinas, condensadores, bombas y sistemas eléctricos.
Antes de autorizar estos cambios, la NRC debe comprobar que los reactores podrán operar de forma segura bajo las nuevas condiciones.
Por lo tanto, los 433 MW anunciados corresponden a una capacidad adicional proyectada que deberá materializarse mediante obras y autorizaciones regulatorias.
Los proyectos buscan preservar casi 4.000 MW existentes
Además del aumento de potencia, el financiamiento tiene como objetivo prolongar la operación de las centrales involucradas.
Vistra pretende solicitar extensiones adicionales de sus licencias para mantenerlas funcionando durante otros 20 años más allá de sus actuales autorizaciones.
Las fechas de vencimiento de las licencias vigentes son diferentes para cada instalación:
- Beaver Valley, unidad 1: 2036.
- Davis-Besse: 2037.
- Perry: 2046.
- Beaver Valley, unidad 2: 2047.
Las extensiones permitirían mantener disponible capacidad de generación que, de otra manera, eventualmente tendría que ser reemplazada por otras fuentes.
Sin embargo, estas renovaciones todavía deberán tramitarse ante la NRC, que evaluará las condiciones de seguridad, mantenimiento y funcionamiento de las instalaciones.
El Departamento de Energía sostiene que aprovechar centrales existentes permitirá incrementar la generación sin desarrollar nuevos corredores de transmisión equivalentes a los que podrían requerirse para construir instalaciones adicionales.
Esto no significa que las obras estén exentas de intervenciones eléctricas o que no deban realizarse estudios de conexión y operación.
Meta ya comprometió la compra de energía nuclear adicional
El programa de modernización tiene un antecedente comercial relevante.
El 9 de enero de 2026, Vistra y Meta anunciaron acuerdos de compra de energía nuclear por 20 años, destinados a respaldar las necesidades eléctricas de las operaciones de la empresa tecnológica.
Los contratos comprenden una capacidad combinada de 2.609 MW, distribuida entre generación existente y nueva capacidad.
De ese total:
- 2.176 MW corresponden a energía y capacidad de las centrales Perry y Davis-Besse.
- 433 MW corresponden al incremento proyectado de potencia en Perry, Davis-Besse y Beaver Valley.
La electricidad continuará incorporándose a la red eléctrica, mientras que los contratos permiten a Meta respaldar su demanda mediante compras de generación nuclear.
Este modelo proporciona a Vistra una perspectiva de ingresos a largo plazo, factor relevante para justificar inversiones en instalaciones de gran escala.
El acuerdo también conecta la modernización nuclear con el crecimiento de los centros de datos y la infraestructura tecnológica.
Las aplicaciones de inteligencia artificial, los servicios digitales y el procesamiento de grandes volúmenes de información requieren disponibilidad permanente de electricidad.
A diferencia de fuentes cuya generación depende de las condiciones meteorológicas, las centrales nucleares pueden suministrar energía de manera continua durante períodos prolongados, con interrupciones programadas para mantenimiento y recarga de combustible.
Los 433 MW adicionales llegarían progresivamente hasta 2034
La capacidad adicional anunciada no estará disponible inmediatamente después de la eventual aprobación del financiamiento.
La planificación de Vistra contempla un desarrollo gradual de las ampliaciones durante los próximos años.
La compañía prevé comenzar a incorporar una parte de la nueva generación y capacidad hacia 2031, con el objetivo de completar los aumentos de potencia antes de finalizar 2034.
La programación incluye labores de ingeniería, adquisición de equipos, modificaciones de sistemas y trabajos asociados a las paradas programadas de las centrales.
Estas intervenciones requieren coordinación para limitar su impacto sobre la disponibilidad de generación eléctrica.
El calendario también dependerá de las autorizaciones regulatorias correspondientes y del avance efectivo de las inversiones.
Vistra estima que los proyectos podrían generar aproximadamente 3.000 empleos vinculados a ingeniería, construcción y trabajos de mantenimiento programado durante su desarrollo.
La cifra corresponde a una estimación de oportunidades laborales asociadas al conjunto de las obras y no significa que existan actualmente 3.000 vacantes abiertas.
El programa también busca preservar miles de empleos permanentes relacionados con las centrales nucleares y sus servicios asociados.
El préstamo todavía debe superar varias condiciones
El compromiso financiero del Departamento de Energía representa una señal de respaldo institucional, pero su carácter condicionado establece diferencias importantes respecto de un préstamo definitivo.
Antes de realizar desembolsos, Vistra deberá acreditar el cumplimiento de las exigencias establecidas por el organismo federal.
Entre ellas se encuentran las condiciones técnicas de los proyectos, la viabilidad financiera, los requisitos legales y las evaluaciones ambientales aplicables.
Una vez completadas esas verificaciones, las partes podrán avanzar hacia la suscripción de los documentos definitivos de financiamiento.
El monto anunciado representa un límite máximo, por lo que el volumen finalmente contratado y desembolsado podría ser diferente.
Tampoco debe confundirse el compromiso de préstamo con una subvención directa del Gobierno estadounidense.
En términos financieros, un préstamo supone obligaciones de devolución bajo las condiciones que se establezcan contractualmente.
El DOE no detalló en su anuncio las tasas de interés definitivas, los vencimientos ni un calendario específico de desembolsos.
Por ello, todavía no es posible afirmar que Vistra haya recibido US$4.200 millones o que la totalidad de las obras cuente con financiamiento cerrado.
El desafío de abastecer una demanda eléctrica creciente
La decisión forma parte de los esfuerzos estadounidenses por aumentar la capacidad de generación disponible sin depender exclusivamente de la construcción de nuevas instalaciones.
El sistema PJM, que abarca territorios de 13 estados y el Distrito de Columbia, enfrenta mayores exigencias relacionadas con el crecimiento de la demanda eléctrica, particularmente en regiones donde se desarrollan centros de datos y nuevas actividades industriales.
El Gobierno estadounidense considera que modernizar centrales nucleares existentes puede contribuir a responder a estas necesidades utilizando infraestructura que ya se encuentra conectada al sistema.
La estrategia también busca preservar generación de bajas emisiones directas de carbono y reducir el riesgo de que instalaciones con capacidad operativa disponible sean retiradas anticipadamente.
No obstante, el efecto sobre los precios de la electricidad todavía es incierto.
El Departamento de Energía plantea que estas inversiones podrían fortalecer la confiabilidad del suministro y contribuir a contener costos, pero no presentó una estimación específica de cuánto disminuirían las tarifas para los consumidores.
El resultado dependerá de la demanda, la evolución de los costos de generación, las condiciones del mercado eléctrico y la ejecución de los proyectos.
Nuevas oportunidades para proveedores de ingeniería y equipos
La modernización de centrales nucleares también representa un mercado potencial para empresas especializadas en ingeniería, fabricación de componentes industriales, automatización y mantenimiento.
Entre las actividades que suelen formar parte de proyectos de aumento de potencia se encuentran el reemplazo y actualización de turbinas, mejoras de sistemas de refrigeración, instrumentación, control industrial y modernización de instalaciones eléctricas.
La ejecución de obras en centrales operativas requiere además servicios especializados de montaje, inspección, aseguramiento de calidad y gestión de seguridad.
Estas necesidades pueden generar oportunidades para proveedores industriales, aunque el anuncio no incluye una nómina de licitaciones abiertas ni identifica contratos específicos que ya hayan sido adjudicados.
Las empresas interesadas deberán cumplir los estándares técnicos, regulatorios y de calidad aplicables a instalaciones nucleares.
El siguiente paso será formalizar el financiamiento
El anuncio del 5 de octubre sitúa a Vistra entre las compañías que podrían acceder a financiamiento federal de gran escala para ampliar la generación nuclear estadounidense.
La empresa cuenta con centrales operativas, acuerdos comerciales de largo plazo y un programa definido para incrementar su capacidad.
Sin embargo, el desarrollo efectivo de los proyectos sigue condicionado a la obtención de autorizaciones, la materialización de las inversiones y el cierre financiero del préstamo.
Los 433 MW adicionales representan el objetivo de capacidad, mientras que los casi 4 GW existentes corresponden a generación que se busca preservar mediante modernización y extensión de la vida operacional.
La próxima etapa será completar las exigencias del Departamento de Energía y avanzar en la planificación técnica y regulatoria de las obras.
El caso muestra una alternativa para aumentar el suministro eléctrico utilizando infraestructura nuclear existente, aunque su verdadero impacto se conocerá cuando las ampliaciones entren en servicio y puedan evaluarse sus resultados operacionales y económicos.
REDIMIN Responde
¿Qué anunció el Departamento de Energía de Estados Unidos respecto a las centrales nucleares en Ohio y Pensilvania?
El Departamento de Energía de Estados Unidos anunció un compromiso de préstamo condicionado de hasta US$4.200 millones para modernizar y ampliar la capacidad de tres centrales nucleares en Ohio y Pensilvania, con el objetivo de incorporar 433 MW adicionales al sistema eléctrico.
¿Cuáles son las centrales nucleares involucradas en el proyecto de modernización?
Las centrales nucleares involucradas son Beaver Valley en Pensilvania, y Davis-Besse y Perry en Ohio. Estas instalaciones representan aproximadamente 4 gigavatios (GW) de capacidad nuclear que el Gobierno estadounidense busca preservar y reforzar.
¿Qué es el aumento de potencia de reactores nucleares y cómo se implementará en este proyecto?
El aumento de potencia de reactores nucleares, conocido como power uprate, es un procedimiento que permite incrementar la electricidad generada mediante modificaciones en los equipos y sistemas existentes. En este proyecto, se realizarán mejoras en turbinas, generadores, bombas, transformadores y sistemas de refrigeración para aumentar la potencia sin construir nuevos reactores.
¿Qué acuerdos comerciales relevantes están asociados al programa de modernización nuclear?
El 9 de enero de 2026, Vistra y Meta anunciaron acuerdos de compra de energía nuclear por 20 años, que comprenden una capacidad combinada de 2.609 MW. De este total, 2.176 MW corresponden a energía de las centrales Perry y Davis-Besse, y 433 MW al incremento proyectado de potencia en Perry, Davis-Besse y Beaver Valley.
¿Cuál es el cronograma previsto para la incorporación de la capacidad adicional de 433 MW?
Vistra prevé comenzar a incorporar parte de la nueva generación y capacidad hacia 2031, con el objetivo de completar los aumentos de potencia antes de finalizar 2034. Este desarrollo gradual incluye labores de ingeniería, adquisición de equipos y modificaciones de sistemas, coordinadas para limitar el impacto sobre la disponibilidad de generación eléctrica.
